アイランドシティ整備事業 環境モニタリング
アイランドシティ整備事業は平成元年の港湾計画改訂後、平成6年度の環境影響評価実施要綱、公有水面埋立法の手続きを経て、同年7月に着工し、同時に「アイランドシティ整備事業環境モニタリング委員会」を設置し、環境モニタリング(事後調査)に関する指導、助言を受けながら事業を進めています。
アイランドシティ

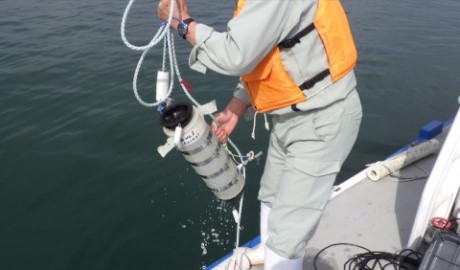

水質調査の採水
事業と環境監視の経緯
事業計画と環境影響評価
- 平成元年7月 博多港港湾計画改訂(陸続きの埋立から島形式への変更)
- 平成5年4月 環境影響評価実施要綱,公有水面埋立法に基づく環境影響評価
- 平成6年4月 公有水面埋立免許取得
- 平成13年4月 環境影響評価レビュー
環境監視
- 平成6年6月 アイランドシティ整備事業環境モニタリング委員会設置
- 平成6年7月 環境監視(環境モニタリング)の開始
アイランドシティの整備
- 平成6年7月 工事着工
- 平成13年 アイランドシティの外周護岸がほぼ完成
- 平成14年10月 アイランドシティ1号線の一部開通
- 平成15年9月 C1コンテナターミナルの供用開始
- 平成17年12月 「照葉のまち」住宅入居開始
- 平成19年4月 照葉小学校開校,アイランドシティ中央公園全面開園
- 平成20年4月 照葉中学校開校
- 平成20年7月 「臨海部物流拠点(ロジスティクスセンター)」を港湾計画に位置づけ
- 平成24年10月 「CO2ゼロ街区(照葉スマートタウン)」まちびらき
- 平成25年3月 あいたか橋(海上遊歩道)開通
- 平成26年3月 海の中道大橋 4車線化,アイランドシティ1号線 6車線化
- 平成26年11月 福岡市立こども病院 開院
- 平成28年2月 青果市場「ベジフルスタジアム」開場
- 平成29年4月 C2コンテナターミナル全面供用開始(岸壁から500mまで)
- 平成30年11月 C2岸壁延伸工事着手
- 平成30年12月 福岡市総合体育館開館
- 平成31年4月 照葉北小学校開校
- 令和3年3月 自動車専用道路アイランドシティ線開通
- 令和3年9月 C2岸壁延伸部供用開始
- 令和5年3月 Dコンテナターミナル供用開始(C2岸壁延伸部背後500m)
環境監視
- 平成19年環境監視計画 (775kbyte)
平成19年環境監視結果 (1,934kbyte)
平成19年環境監視結果の概要 - 平成20年環境監視計画 (272kbyte)
平成20年環境監視結果 (3,276kbyte)
平成20年環境監視結果の概要 - 平成21年環境監視計画 (406kbyte)
平成21年環境監視結果 (1,905kbyte) - 平成22年環境監視計画 (490kbyte)
平成22年環境監視結果 (1,233kbyte) - 平成23年環境監視計画 (503kbyte)
平成23年環境監視結果 (1,281kbyte) - 平成24年環境監視計画 (750kbyte)
平成24年環境監視結果 (3,085kbyte) - 平成25年環境監視計画 (566kbyte)
平成25年環境監視結果 (1,981kbyte) - 平成26年環境監視計画 (2,662kbyte)
平成26年環境監視結果 (1,440kbyte) - 平成27年環境監視計画 (2,467kbyte)
平成27年環境監視結果 (2,391kbyte) - 平成28年環境監視計画 (575kbyte)
平成28年環境監視結果 (2,280kbyte) - 平成29年環境監視計画 (694kbyte)
平成29年環境監視結果 (3,621kbyte) - 平成30年環境監視計画 (898kbyte)
平成30年環境監視結果 (2,623kbyte) - 平成31年環境監視計画 (1,138kbyte)
令和1年環境監視結果 (3,898kbyte) - 令和2年環境監視計画 (432kbyte)
令和2年環境監視結果 (3,712kbyte) - 令和3年環境監視計画 (653kbyte)
令和3年環境監視結果 (2,630kbyte) - 令和4年環境監視計画 (1,367kbyte)
令和4年環境監視結果 (2,277kbyte) - 令和5年環境監視計画 (638kbyte)
- 令和6年環境監視計画 (683kbyte)
環境保全対策の効果事例
環境モニタリング委員会
